Checklist ตรวจรับงาน Solar Cell สำหรับฝ่ายจัดซื้อและเจ้าของโครงการ

คู่มือ ตรวจรับงาน Solar Cell 10 จุดสำคัญ สำหรับฝ่ายจัดซื้อและเจ้าของโครงการ

เจ้าของโครงการและฝ่ายจัดซื้อกำลังใช้ Checklist ตรวจรับงานติดตั้งแผงโซลาร์เซลล์บนหลังคา
การ ตรวจรับงาน Solar Cell อย่างละเอียดตามมาตรฐาน ช่วยป้องกันปัญหาไฟไหม้และยืดอายุการใช้งาน

การ ตรวจรับงาน Solar Cell เป็นขั้นตอนสุดท้ายที่สำคัญที่สุดก่อนที่คุณจะเซ็นรับมอบงานและจ่ายเงินงวดสุดท้ายให้กับผู้รับเหมา ไม่ว่าคุณจะเป็นฝ่ายจัดซื้อที่ต้องดูแลโครงการบริษัท หรือเจ้าของบ้านที่ติดตั้งเพื่อประหยัดค่าไฟ หากขั้นตอนการ ตรวจรับงาน Solar Cell ไม่ได้มาตรฐาน หรือถูกละเลย อาจนำมาซึ่ง “ต้นทุนแฝง” มหาศาลในอนาคต ทั้งปัญหาหลังคารั่วซึม ไฟฟ้าลัดวงจร หรือประสิทธิภาพการผลิตไฟที่ไม่คุ้มทุน

ทำไมต้องให้ความสำคัญกับการ ตรวจรับงาน Solar Cell?

ระบบโซลาร์เซลล์มีอายุการใช้งานยาวนานกว่า 25 ปี การติดตั้งที่ผิดพลาดเพียงจุดเดียวอาจส่งผลกระทบระยะยาว การมี Checklist สำหรับ ตรวจรับงาน Solar Cell ที่ชัดเจน จะช่วยให้คุณทำหน้าที่เป็น Quality Control (QC) จำเป็น ตรวจสอบความเรียบร้อยและความปลอดภัยของระบบ เพื่อให้มั่นใจว่าเงินลงทุนหลักแสนหรือหลักล้านของคุณจะคุ้มค่าที่สุด บทความนี้ Aplus Watsadu ได้รวบรวม 10 จุดเช็คพอยท์สำคัญมาให้ท่านนำไปใช้หน้างานจริง

10 Checklist ตรวจรับงาน Solar Cell (แบ่งตามหมวดหมู่)

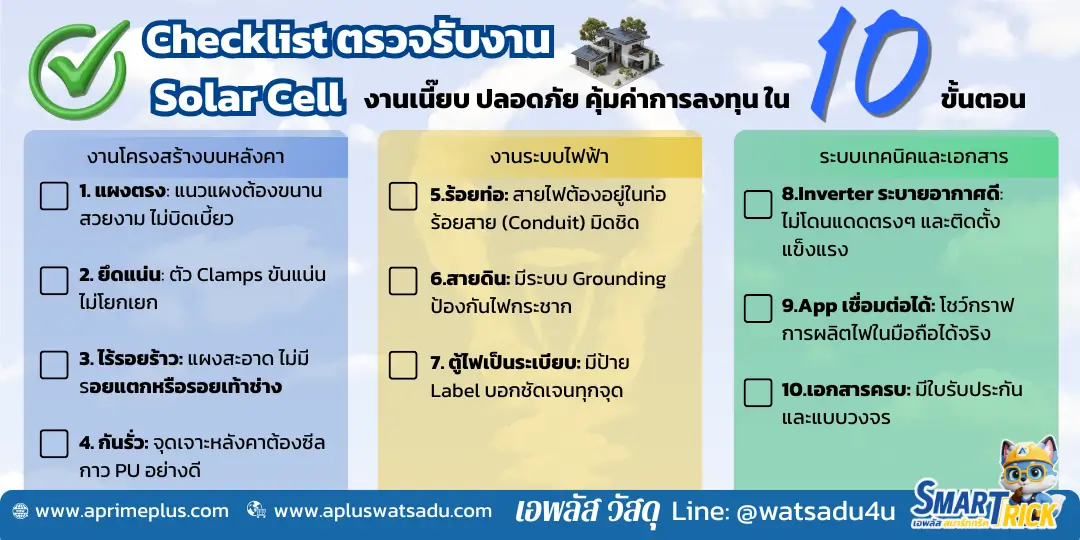

อินโฟกราฟิก Checklist ตรวจรับงานติดตั้ง Solar Cell 10 ขั้นตอน งานโครงสร้างและระบบไฟฟ้า
สรุป 10 ขั้นตอนการ ตรวจรับงาน Solar Cell ตั้งแต่โครงสร้าง ระบบไฟฟ้า จนถึงเอกสารส่งมอบ

หมวดที่ 1: การ ตรวจรับงาน Solar Cell ด้านโครงสร้างและแผง

หัวใจสำคัญของความแข็งแรงคือโครงสร้างยึดจับ (Mounting Structure) หากติดตั้งไม่ดี แผงอาจปลิวหลุดเมื่อเจอพายุ หรือทำให้หลังคาเสียหายได้

     1 .ความมั่นคงของโครงสร้างและการยึด Clamps วิธีตรวจ: ในการ ตรวจรับงาน Solar Cell ต้องดูระยะการติดตั้ง Mid-Clamp (ตัวยึดระหว่างแผง) และ End-Clamp (ตัวยึดขอบแผง) ต้องขันแน่นสนิทกับราง Aluminum Rail ไม่มีการเผยอหรือโยกเยก รางต้องทำจากอลูมิเนียมชุบ Anodized เพื่อป้องกันสนิมตลอดอายุการใช้งาน 25 ปี

     2. การตรวจสอบ Microcrack และคราบสกปรกบนแผง วิธีตรวจ: แผงโซลาร์เซลล์ต้องไม่มีรอยร้าว หรือรอยด่างขาวที่เกิดจากการกดทับ ฝ่ายจัดซื้อควรระวัง “รอยเท้า” บนแผง เพราะการที่ช่างเดินเหยียบแผงจะทำให้เกิด Microcrack (รอยร้าวขนาดเล็ก) ซึ่งมองไม่เห็นด้วยตาเปล่าในตอนแรก แต่จะทำให้แผงพังไวในอนาคต ดังนั้นห้ามให้ช่างเหยียบแผงเด็ดขาด

     3. การซีลกันน้ำรั่วซึม (Waterproofing) บริเวณจุดยึดหลังคา วิธีตรวจ: ปัญหาโลกแตกของคนติดโซลาร์คือ “หลังคารั่ว” ดังนั้นตอน ตรวจรับงาน Solar Cell ต้องเน้นจุดนี้เป็นพิเศษ ตรวจสอบจุดที่มีการเจาะหลังคาเพื่อยึด L-Feet ต้องมีการทากาว Polyurethane (PU) Sealant เกรดสูง หรือใช้แผ่น Flashing กันน้ำตามมาตรฐานงานหลังคา ทดสอบโดยการฉีดน้ำไล่ (Water Test) เพื่อดูการรั่วซึมก่อนปิดงาน

หมวดที่ 2: การ ตรวจรับงาน Solar Cell ด้านระบบไฟฟ้าและความปลอดภัย

งานระบบไฟฟ้าเป็นเรื่องของความปลอดภัยในชีวิตและทรัพย์สิน ห้ามละเลยเด็ดขาดในการ ตรวจรับงาน Solar Cell เพื่อป้องกันอัคคีภัย

     4. มาตรฐานการเดินท่อร้อยสาย (Conduit) และการเก็บสายไฟ วิธีตรวจ: สายไฟ DC ที่มาจากแผงต้องร้อยอยู่ในท่อเหล็ก (EMT/IMC) หรือท่ออ่อนกันรังสียูวี (UV Resistant) ตลอดเส้นทาง ห้ามปล่อยสายไฟเปลือยตากแดดตากฝน เพราะฉนวนจะเสื่อมสภาพเร็วและทำให้ไฟรั่วลงโครงหลังคาได้

     5. การติดตั้งระบบสายดิน (Earthing System) เพื่อป้องกันไฟกระชาก วิธีตรวจ: ความปลอดภัยสูงสุดของการ ตรวจรับงาน Solar Cell คือระบบกราวด์ ตรวจสอบว่ามีการเชื่อมต่อสายดินจากโครงแผง (Grounding Lug) ทุกแถวลงมายังตู้ควบคุมหรือไม่ ระบบกราวด์ที่ดีต้องมีค่าความต้านทานดิน ไม่เกิน 5 โอห์ม (ตรวจสอบได้จากรายงานผลการวัดของผู้รับเหมา)

     6. การติดป้าย Labeling ในตู้ Combiner Box และจุดตัดไฟ วิธีตรวจ: ตู้ไฟต้องสะอาด จัดระเบียบสายไฟสวยงาม และมีป้ายชื่อกำกับทุกอุปกรณ์ เช่น “Main Breaker DC”, “Surge Protection” เพื่อให้เจ้าของบ้านหรือช่างซ่อมบำรุงในอนาคตไม่งงเมื่อเกิดปัญหา ซึ่งเป็นส่วนหนึ่งของการ ตรวจรับงาน Solar Cell ที่ดี

หมวดที่ 3: อุปกรณ์หลักและระบบ Monitoring (Inverter & App)

     7. ตำแหน่งการติดตั้ง Inverter และการระบายความร้อน วิธีตรวจ: Inverter เปรียบเสมือนสมองของระบบ ควรติดตั้งในที่ร่ม มีการระบายอากาศดี และห่างจากผนังตามระยะที่คู่มือกำหนด (Clearance) เพื่อป้องกันเครื่อง Overheat ซึ่งจะส่งผลให้การผลิตไฟลดลง (Derating)

     8. การตั้งค่าระบบ Monitoring และการทดสอบเชื่อมต่อ WiFi/LAN วิธีตรวจ: ให้ช่างเปิดแอปพลิเคชัน (เช่น FusionSolar หรือ ShinePhone) โชว์การผลิตไฟแบบ Real-time และตรวจสอบว่าค่าการผลิตสอดคล้องกับความเข้มแสงในขณะนั้นหรือไม่ รวมถึงการตั้งค่าการแจ้งเตือน (Alert) เมื่อระบบเกิด Error

หมวดที่ 4: เอกสารและการส่งมอบ (Documentation Checklist)

ขั้นตอนสุดท้ายของการ ตรวจรับงาน Solar Cell คือการตรวจสอบเอกสารเพื่อการรับประกันในระยะยาว

     9. การตรวจสอบใบ Certificate ของแผงและ Inverter (Tier 1) วิธีตรวจ: ตรวจสอบ Serial Number ของแผงและ Inverter ว่าตรงกับใบรับประกันหรือไม่ อุปกรณ์ต้องเป็นแบรนด์ Tier 1 ตามที่ระบุในสัญญาจัดซื้อ เพื่อประกันความมั่นใจว่าบริษัทผู้ผลิตจะยังคงอยู่ดูแลเราในอีก 10 ปีข้างหน้า

     10.แบบวงจรไฟฟ้า (Single Line Diagram) และใบรับประกันงานติดตั้ง วิธีตรวจ: ผู้รับเหมาต้องส่งมอบแบบ As-built Drawing และ Single Line Diagram ที่ลงนามโดยวิศวกรไฟฟ้า เพื่อใช้สำหรับยื่นขออนุญาตกับ MEA/PEA และเก็บไว้เป็นคู่มือประจำบ้าน

เลือกซัพพลายเออร์อุปกรณ์ Solar Cell อย่างไร ให้งานโครงการ “จบง่าย”

นอกจากการ ตรวจรับงาน Solar Cell ที่เข้มข้นแล้ว การเลือกใช้อุปกรณ์คุณภาพสูงตั้งแต่ต้นน้ำคือกุญแจสำคัญ Aplus Watsadu เข้าใจความต้องการของจัดซื้อและเจ้าของโครงการ เราไม่ใช่แค่ผู้จำหน่าย แต่เราคือคู่คิดสำหรับโครงการของคุณ:

  • Stock Availability: เรามีสต็อกสินค้าครบวงจร ไม่ต้องรอของนาน ช่วยให้โครงการเดินหน้าตามแผน
  • Technical Support: เรามีทีมที่ปรึกษาการขายและติดตั้งคอยให้คำปรึกษาช่างหน้างานในการเลือกอุปกรณ์ให้เหมาะสมกับหน้างานจริง
  • Warranty Management: สามารถประสานงานเคลมสินค้ากับโรงงาน หรือ ผู้นำเข้าได้โดยตรง ลดความยุ่งยากให้ฝ่ายจัดซื้อ

มาตรฐานการ ตรวจรับงาน Solar Cell คือหัวใจของความคุ้มค่า การติดตั้งโซล่าเซลล์คือการลงทุนระยะยาว ดังนั้นเราจะเป็นตัวช่วยให้การลงทุนของคุณคุ้มค่าที่สุด


บทความเขียนและเรียบเรียงโดย ผู้เชี่ยวชาญด้านสินค้านวัตกรรม (Product Innovation Team) – Aplus Watsadu

บทความที่เกี่ยวข้อง

ท่อร้อยสายไฟ EMT IMC RSC ตัวแทนจำหน่าย มอก.770-2567 สเปคเหมือนกันทุกยี่ห้อไหม

ท่อ EMT IMC RSC ต่างยี่ห้อ สเปคเหมือนกันไหม? เทียบตาม มอก.770 [อัปเดต 2569] — สำหรับผู้รับเหมาและวิศวกรที่ต้องเทียบสเปคก่อนสั่งซื้อ

มอก. โซลาร์เซลล์บังคับ 2569 ผู้รับเหมาติดตั้งโซลาร์เซลล์ต้องเตรียมตัวอย่างไร

เลี่ยงค่าปรับและความรับผิด: เช็กลิสต์เตรียมตัวก่อน มอก. โซลาร์เซลล์ มีผลบังคับใช้ : ผู้รับเหมาต้องเตรียมตัวอย่างไร

สรุป 5 มาตรฐาน มอก. โซลาร์เซลล์ 2569 สำหรับผู้รับเหมา ได้แก่ สายไฟ DC มอก. 62930-2564, ฟิวส์แรงดันต่ำ มอก. 60269 เล่ม 6-2567, แบตเตอรี่ลิเทียม BESS มอก. 63056-2567, อินเวอร์เตอร์ มอก. 2603 เล่ม 2 และตัวตัดกระแสไฟฟ้า DC มอก. 60947 เล่ม 2

มอก. โซลาร์เซลล์ 2569: สรุป 5 มาตรฐานที่กำลังจะเป็นสินค้าควบคุม ผู้รับเหมาและฝ่ายจัดซื้อต้องรู้
